大型冷冻工业园建设需要多久?从立项到投产周期解析

  大型冷冻工业园通常包含冷藏库、冷冻库、速冻库、食品加工区、装卸月台、制冷机房、变配电设施及园区道路等功能。与普通小型冷库相比,这类项目涉及建筑、结构、制冷、电气、消防、给排水和自动控制等多个专业,因此建设周期不能只按照冷库面积计算。

  一般情况下,一个新建大型冷冻工业园从立项、设计到施工、调试和投产,整体周期通常为12—24个月。如果项目包含多栋建筑、自动化立体仓库、速冻生产线或集中式制冷系统,建设周期可能达到18—30个月。利用现有厂房进行冷库改造,且结构、消防和电力条件基本满足要求时,参考周期通常为4—8个月。

  一、前期立项及需求分析:1—4个月

  项目启动后,需要先确定储存产品、冷库温度、最大库容、每日进出货量、货架形式、库门数量及加工流程。在此基础上开展可行性研究、项目备案、规划、环评、消防及施工许可等工作。

  前期参数越明确,后续设计变更越少。例如,货物进库温度会影响制冷负荷,货架高度会影响冷风机布置,日吞吐量则会影响月台、穿堂和库门设计。
大型冷冻工业园建设需要多久?从立项到投产周期解析
  二、方案及施工图设计:2—4个月

  大型冷冻工业园的设计不只是绘制冷库平面图,还需要统筹园区物流动线、温区划分、制冷机房位置、设备检修通道、管道走向及消防疏散。

  施工图阶段通常包括建筑、结构、制冷、电气、消防、给排水和自动控制等专业。冷风机吊点、制冷管道孔洞、设备基础和配电容量应提前确认,避免施工后重新开孔、加固或调整设备位置。

  三、设备采购与生产:2—6个月

  制冷设备采购可以与土建施工同步进行。大型项目中,螺杆压缩机组、蒸发式冷凝器、冷风机、速冻设备、大型冷库门、配电柜和自动化系统的生产周期相对较长。

  在系统参数和设备布置基本确定后,可提前安排长周期设备生产。但设备下单也不宜过早,否则项目参数调整后可能出现设备型号与实际需求不匹配的问题。

  四、土建及钢结构施工:5—10个月

  土建施工主要包括场地平整、基础、主体结构、钢结构、屋面、制冷机房、装卸月台、道路和室外管网等内容。

  冷冻库地坪是施工中的重点部位,需要设置保温层、防潮隔汽层及防冻胀措施,并根据货架和叉车荷载进行结构设计。混凝土养护、地坪保温和隐蔽工程检查应按照施工要求完成。

  土建工期还会受到地质条件、雨季、低温天气、钢结构供货和材料运输等因素影响。
大型冷冻工业园建设需要多久?从立项到投产周期解析
  五、冷库及制冷系统安装:3—6个月

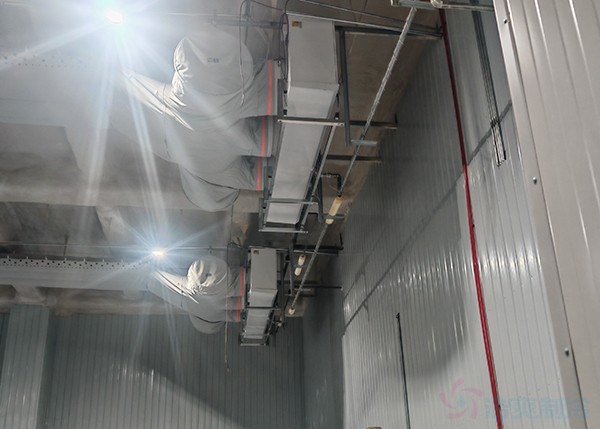

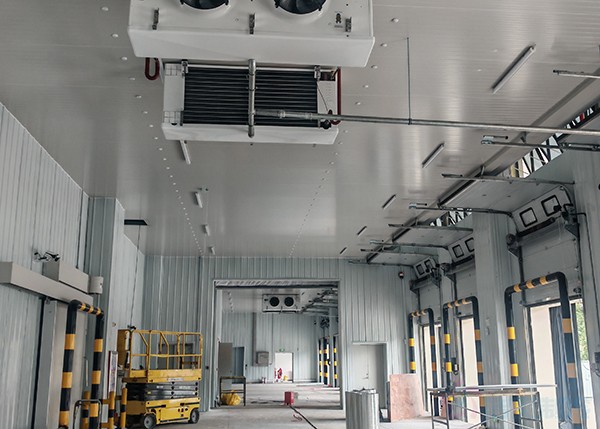

  冷库安装通常包括保温库板、冷库门、压缩机组、冷凝器、冷风机、制冷管道、电气控制和温度监控系统。

  大型冷冻工业园施工区域较多,可以按照建筑交付顺序分区安装。施工过程中应协调制冷管道、消防管道、电缆桥架和钢结构之间的位置关系,减少专业交叉造成的返工。

  六、调试、验收及试运行:3—8周

  制冷系统安装完成后,还需要进行管道试压、检漏、抽真空、制冷剂充注、单机试运行、分区降温和自动控制联调。

  调试期间需要检查库温均匀性、化霜排水、高低压保护、故障报警、备用设备切换及消防联动情况。速冻库还应结合产品进货温度、单批处理量和冻结时间进行带负荷测试。

  设备能够启动并不代表项目已经达到设计工况,因此项目计划中应预留相应的调试和试运行时间。

  七、哪些因素容易影响项目工期?

  大型冷冻工业园的施工周期主要受到以下因素影响:

  土地、规划、环评和消防手续的办理进度;

  冷库面积、温区数量及建筑数量;

  制冷系统形式和设备定制程度;

  外部电力接入及变压器增容周期;

  施工过程中频繁调整温度、货架和物流方案;

  土建、钢结构、消防、电气和制冷专业协调不充分;

  设备生产、运输和现场吊装条件;

  正式供电、排水和消防系统未达到调试要求。

  八、怎样合理缩短建设周期?

  项目立项阶段应同步开展冷库工艺规划,提前明确库容、温区、吞吐量和货架形式。建筑、结构和制冷系统应同步深化,长周期设备可在主要参数确定后提前排产。

  对于面积较大的项目,可以采用分区施工、分区调试和分期投产的方式,减少不同阶段之间的等待时间。但压力试验、混凝土养护、系统检漏和降温测试等必要环节不宜随意压缩。

  综合来看,新建大型冷冻工业园从立项到投产通常需要12—24个月,综合型冷链食品产业园可能需要18—30个月,现有厂房改造项目通常需要4—8个月。

  实际工期不仅取决于施工速度,还与前期需求、设计完整度、设备交期、电力条件和多专业协同有关。建设单位在立项初期开展冷库工艺设计和施工进度规划,有助于减少后期变更,为土建、设备安装和系统调试提供较清晰的实施条件。
