疫苗冷库如何安装?施工与验证流程

   疫苗恒温库安装不能只以库温达到设定值作为交付依据。项目应根据疫苗说明书、批准信息、储存规模和质量管理要求确定温区,再完成库体、制冷、自动监测、报警、备用制冷及备用供电系统建设。常见的2~8℃适用于部分疫苗,并非所有疫苗均采用相同储存条件。

  一、施工前确认项目参数

  设计前应明确疫苗种类、规定储存温度、允许温度波动、库存量、包装规格、每日进出库量、开门频率和储存周期。同时提供库房长宽高、安装地点、电力容量、机组位置、管道距离及应急处理要求。

  若项目设在药品经营企业、疾控机构或接种单位,还应结合经营范围、使用性质、质量管理制度及所在地监管要求确定功能配置。

  二、规划库房位置和功能区域

  疫苗恒温库应与收货、验收、储存和发放流程衔接。根据实际管理需要,可设置待验、合格、退货或待处理区域,并通过标识、货架或物理分隔进行管理。

  货架与墙面、顶板、地面及冷风机之间应保留空气循环和检修空间。库门尺寸要满足搬运要求,库内表面应便于清洁,避免积水和难以维护的结构。

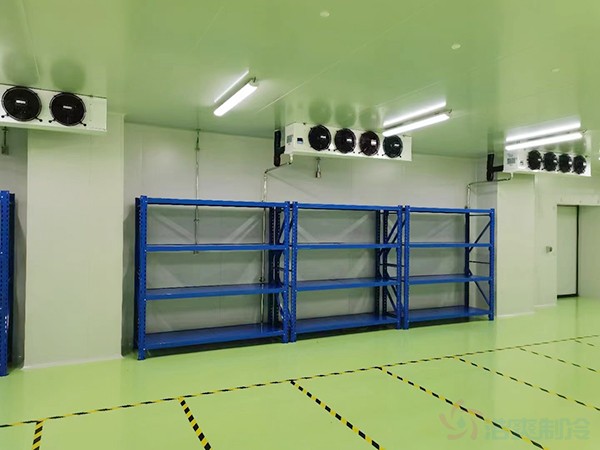

疫苗恒温库制冷设备安装现场
  三、安装保温库体

  保温板厚度应根据设计温度、室外环境、运行时间及节能要求计算确定。墙板、顶板、地面、冷库门及穿墙管线位置应形成连续的保温和隔汽层。

  施工时需检查板缝、阴阳角、门框、吊点和管线孔洞的密封情况,减少漏冷、结露和冷桥。冷库门应具有相应的保温与密封性能,并设置库内安全开启装置。

  四、配置制冷和备用系统

  制冷设备应通过冷负荷计算选型,负荷包括库体传热、疫苗入库、开门换气、人员、照明和风机发热等,不能只按照面积、容积或压缩机匹数确定配置。

  机组应适应日常负荷变化,并合理控制启停和化霜对库温的影响。根据风险评估配置备用制冷设备,以及备用发电机或双路电源。备用制冷与备用供电功能不同,需要分别进行设计和测试。

  五、安装温度监测与报警系统

  库内应配置自动温度监测、显示、记录和报警系统,可根据管理要求设置超温、停电、通信中断及设备故障报警。

  温度探头不宜只按面积平均布置,也不宜集中安装在出风口或库门附近。初步布点完成后,应通过温度分布测试识别高温点、低温点和具有代表性的位置,再确认日常监测点。监测设备还应按规定进行校准,并保证记录可查询和保存。

  六、疫苗恒温库安装施工流程

  常见施工流程如下:

  现场勘察及参数确认;

  编制施工图和设备方案;

  材料与设备进场检查;

  安装保温库体和冷库门;

  安装机组、冷风机及制冷管道;

  完成电气、排水和监测系统施工;

  进行管道试压、检漏和抽真空;

  调试制冷、报警及备用系统;

  开展试运行和温度验证;

  整理资料、培训人员并交付。

  施工过程应按照设计文件实施,并做好隐蔽工程、管道焊接、压力试验、电气测试及设备调试记录。

  七、投入使用前进行验证

  设备调试用于确认系统能够正常运行,冷库验证则用于确认规定条件下的温度控制能力,两者不能相互替代。

  验证内容通常包括空载或模拟负载温度分布、开门后的温度恢复、机组启停、化霜、停电、设备故障、报警响应及备用系统切换。若库体结构、制冷设备、监测点位或货架布局发生较大变化,应根据影响程度重新评估或验证。

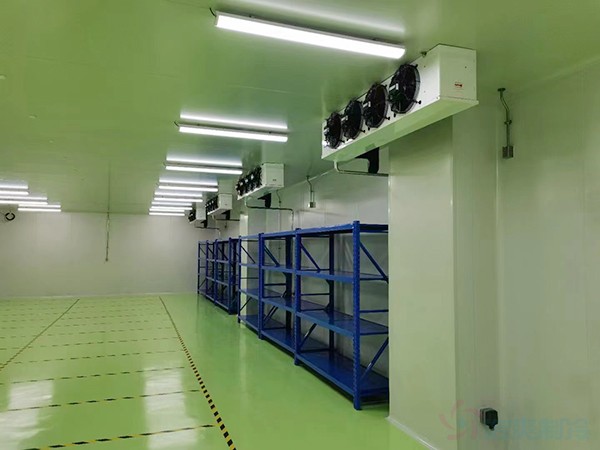

疫苗恒温库施工调试流程
  八、工程验收和资料移交

  验收时除检查库温外,还要核对库体密封、设备运行、温度均匀性、监测记录、报警功能、备用制冷、备用供电和应急处理流程。

  交付资料可包括竣工图、设备清单、产品资料、隐蔽工程记录、试压检漏记录、调试报告、监测设备校准资料、温度验证报告、报警测试记录、操作规程及维护文件。

  疫苗恒温库建设可结合《药品经营质量管理规范》《疫苗储存和运输管理规范(2017年版)》、GB/T 28842—2021《药品冷链物流运作规范》等文件。具体要求应以项目实施时的现行规定、疫苗储存条件及所在地监管要求为准。
